               施工难度更大,经常因天气原因造成项目停工。有好几次,常务副县

               长张勇看到项目施工进度非常缓慢,多次组织相关部门召开专题会
               议,要求要加快项目推进,在能施工的情况下,实行施工两班倒,确保

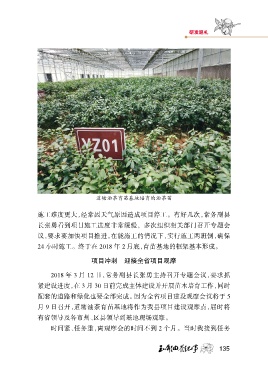

               24 小时施工。终于在 2018 年 2 月底,育苗基地的框架基本形成。

                                   项目冲刺        迎接全省项目观摩

                    2018 年 3 月 12 日,常务副县长张勇主持召开专题会议,要求抓

               紧建设进度,在 3 月 30 日前完成主体建设并开展苗木培育工作,同时
               配套的道路和绿化也要全部完成。因为全省项目建设观摩会议将于 5

               月 9 日召开,道塘油茶育苗基地将作为我县项目建设观摩点,届时将
               有省领导及各市州、区县领导到基地现场观摩。
                    时间紧、任务重,离观摩会的时间不到 2 个月。当时我接到任务
